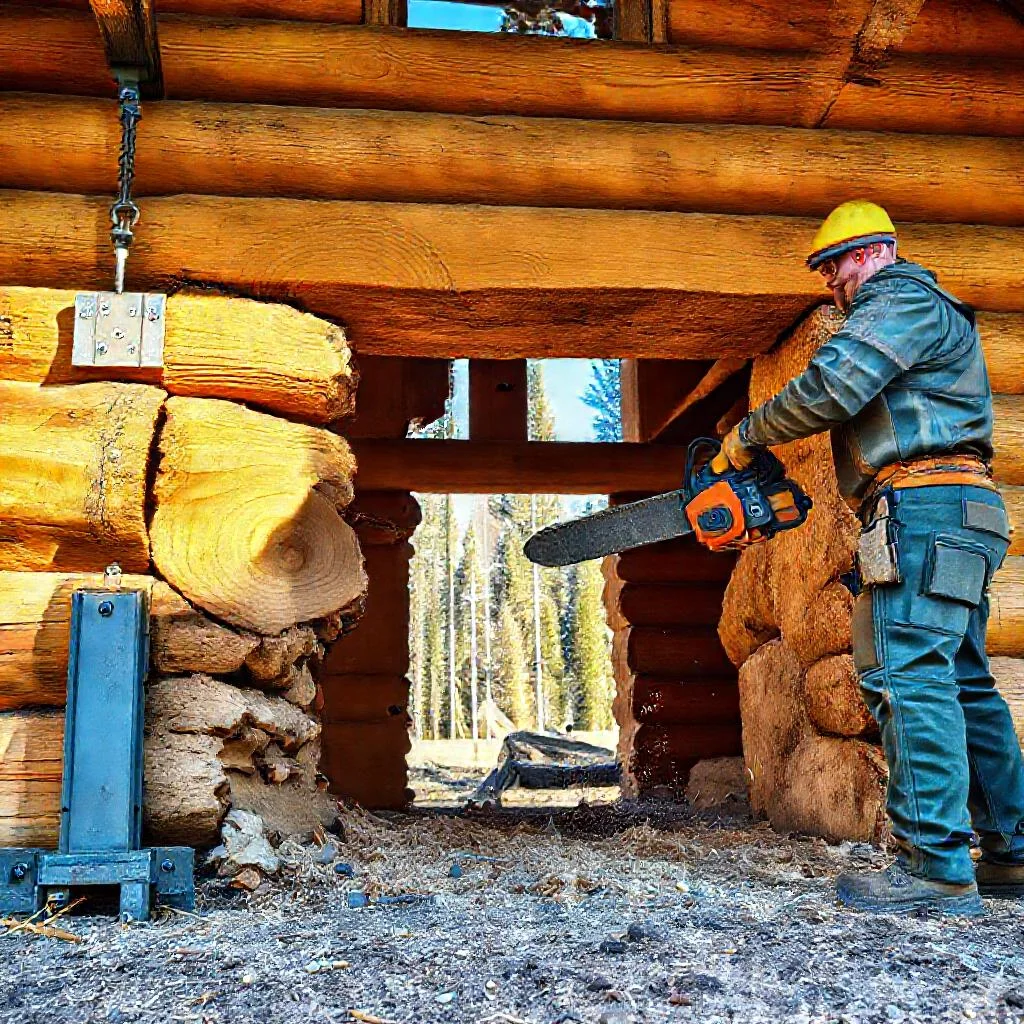

Технологическая разведка: как понять, что менять нижние венцы действительно необходимо
Любое вмешательство в конструкцию сруба начинается не с закупки бруса, а с беспристрастного осмотра. Внешняя чернота и локальное шелушение краски — это лишь косметика. Гораздо важнее выявить истинные границы разрушения древесины: воспользуйтесь шилом или тонким щупом, чтобы проткнуть бревно в самых подозрительных местах. Если инструмент входит легко, как в масло, а на поверхности проступает труха — диагноз ясен, требуется протезирование.
Понимание конструктивных особенностей сруба спасет вас от катастрофы. Схема замены зависит от того, как заведены углы: в «чашу» или «лапу», а также от типа фундамента (ленточный, свайный или столбчатый). Не поленитесь определить, есть ли зазор между первым венцом и фундаментом — этот «воздушный карман» станет вашим спасительным люфтом, позволяющим работать без полного демонтажа крыши.
Классификация методов: от точечного ремонта до полной переборки
Нет универсальной схемы, подходящей для всех домов. Если сгнил лишь короткий участок бревна у угла, достаточно локальной вставки «протеза», которую сращивают с целой частью при помощи замкового соединения. Однако когда поражение охватило более половины периметра и затронуло два смежных венца, рациональнее рассмотреть частичную разборку стены — это долгий, но технологически честный путь.

Эксперты же сходятся во мнении, что самым безопасным способом для срубов с мелкозаглублённым ленточным фундаментом является разборка и подъем с помощью гидравлических домкратов. Рычаги и клинья здесь не работают — они дают неравномерный подъем и заклинивание дверных проемов. Игнорирование этого правила приводит к тому, что даже после успешного удаления гнилых бревен, вы получите перекошенные окна и расползшиеся углы.
«Дом — это живой организм, и любая операция на его «опорно-двигательном аппарате» требует анестезии времени и прецизионной точности хирурга. Спешка — главный враг целостности сруба».
Пошаговый сценарий подъема сруба домкратами
Для реализации схемы вам потребуется подготовить надежные стальные пластины-опоры и деревянные прокладки. Работайте только попарно: два домкрата устанавливаются на противоположных углах дома одновременно. Поднимайте конструкцию не более чем на 3-5 сантиметров за один цикл во избежание разрыва верхних балок перекрытия. Под каждый поднятый торец сразу подкладывайте мощный щит из лиственницы.
- Скрутите межвенцовые шипы или скобы, мешающие вертикальному ходу.
- Наметьте линии реза бензопилой строго по отметкам зачищенных здоровых участков.
- Перед удалением старого бревна снимите замеры с его «близнеца» на противоположной стене для точной подгонки.
Главный секрет профессионалов — инертность. После подъема не начинайте сразу извлекать бревна. Дайте конструкции 24 часа на перераспределение внутреннего напряжения, ведь дерево — материал пластичный. В противном случае отпиленное бревно «закусит» при попытке выбить его из гнезда, и вам придется разрушать соседние венцы.
Правила ревизии смежных зон и гидроизоляции
Когда нижний элемент удален, перед установкой нового венца вы получаете уникальный доступ к фундаменту и верхней кромке оставшегося бревна. Не упустите момент: срежьте всю плесень и пораженный грибком слой, обработайте зону мощным антисептиком глубокого проникновения. Настелите двойной слой рубероида или современной полимерной мембраны — это ваш якорь спасения от капиллярной влаги на 30 лет вперед.
Ошибка новичка — использовать для замены свежеспиленный лес той же влажности, что и атмосфера. Необходим сухой брус или бревно естественной влажности, но выдержанное минимум год под навесом. В противном случае геометрия новой древесины не совпадет с осевшим старым каркасом, и уже через сезон появятся щели, требующие конопатки.
Финишное сведение контура и адаптация
Обратный процесс опускания требует не меньшей аккуратности. Сначала выставьте новый венец по меткам строительного уровня, используя клинья. Домкраты опускаются плавно, по миллиметру — это обеспечит равномерную осадку. Не снимайте домкраты, пока не убедитесь, что верхний венец лег на утеплитель (джут или льноватин) без зазоров в угловых сопряжениях.
Завершающий этап — контроль геометрии дверных и оконных проемов. Расхождения в диагоналях до 5-10 мм считаются допустимыми и компенсируются наличниками, но если перекос значителен, потребуется установка разжимных домкратов. Дайте строению месяц покоя: не подключайте отопление и не конопатьте швы герметиками, пока не случится первичная усадка.
Сравнительная характеристика методов ремонта и ключевые параметры
| Параметр / Метод | Локальная вставка («протез») | Частичная разборка стены | Подъем домкратами (без демонтажа крыши) |
|---|---|---|---|
| Условия применения | Поражен короткий участок бревна (преимущественно у угла) | Гниль затронула >50% периметра и два смежных венца | Сруб на мелкозаглубленном ленточном фундаменте; есть зазор между 1-м венцом и фундаментом (воздушный карман) |
| Инструменты и оснастка | Шило/щуп, бензопила, замковое соединение, антисептик | Рычаги, клинья, бензопила (не рекомендуется, риск заклинивания) | Гидравлические домкраты (2 шт., работают попарно), стальные пластины-опоры, деревянные прокладки (лиственница) |
| Максимальный подъем за цикл | — | — | 3–5 см (строго, во избежание разрыва балок перекрытия) |
| Требование к древесине для замены | Сухой брус (выдержанный) | Бревно естественной влажности, выдержанное мин. 1 год под навесом | Сухой брус/бревно естественной влажности с выдержкой от 1 года (иначе щели и усадка) |
| Необходимость выжидания после подъема/установки | Не требуется | Не требуется | 24 часа после подъема (для перераспределения напряжения) + 1 месяц покоя после опускания (до первичной усадки) |
| Обработка перед монтажом | Срезка плесени, антисептик глубокого проникновения | Срезка плесени, антисептик | Срезка пораженного грибком слоя, мощный антисептик, двойной слой рубероида или полимерная мембрана |
| Тип угловых сопряжений (учет) | «Чаша» или «лапа» — обязательно | «Чаша» или «лапа» — обязательно | «Чаша» или «лапа» — обязательно, плюс скрутка шипов/скоб перед подъемом |
| Риски при нарушении технологии | Щели и перекосы уже через сезон | Заклинивание дверных проемов, перекошенные окна, расползание углов | Разрыв верхних балок, «закусывание» бревна, разрушение соседних венцов |
| Допустимые отклонения по диагоналям проемов | 5–10 мм | 5–10 мм | 5–10 мм (свыше — установка разжимных домкратов) |
Частые вопросы о составлении схемы замены нижних бревен деревянного дома
С чего начинать осмотр и как точно понять, что нижние бревна нужно менять?
Первым шагом всегда идет «технологическая разведка». Возьмите шило или тонкий щуп и проткните бревно в сомнительных местах: если инструмент входит легко, а на поверхности выступает труха — это признак глубокого гниения. Кроме того, оцените конструктивные особенности: тип рубки углов («чаша» или «лапа») и наличие зазора между первым венцом и фундаментом. Наличие такой воздушной прослойки — важный индикатор, упрощающий выбор схемы ремонта.
Какую схему подъема сруба выбрать: разборку или домкраты?
Для большинства срубов на мелкозаглублённом ленточном фундаменте эксперты считают самым безопасным методом вертикальный подъем с помощью гидравлических домкратов. Использование рычагов и клиньев часто приводит к неравномерному подъему, заклиниванию дверных проемов и перекосу углов. Однако если гниение затронуло более половины периметра и смежные венцы, целесообразно рассмотреть частичную разборку стены, несмотря на трудоемкость.
Куда лучше всего ставить домкраты и на какую высоту поднимать бревна?
Домкраты устанавливаются строго попарно на противоположных углах дома на надежные стальные пластины-опоры. Поднимайте конструкцию поэтапно, не более чем на 3–5 сантиметров за один цикл, чтобы не вызвать разрыв верхних балок перекрытия. После каждого подъема под торец подкладывайте мощный щит из лиственницы, а после завершения подъема дайте конструкции постоять сутки — это позволит дереву перераспределить внутреннее напряжение и избежать «закусывания» бревна при выемке.
Как подготовиться к процессу удаления старого бревна и что делать с шипами?
Перед подъемом нужно обязательно скрутить межвенцовые шипы и скобы, которые мешают вертикальному ходу. Наметьте линии реза бензопилой строго по отметкам зачищенных здоровых участков. Ещё один ключевой момент — заранее снять точные замеры со старого бревна и его «близнеца» на противоположной стене для идеальной подгонки нового элемента. Только после всех этих подготовительных операций можно переходить к подъему и удалению гнилой древесины.
Какие важные действия выполняются после удаления бревна перед установкой нового?
После удаления нижнего венца откроется доступ к фундаменту и верхней части соседнего бревна. Не упустите момент для ревизии: срежьте весь плесневелый слой, обработайте зону антисептиком глубокого проникновения и обязательно настелите новый слой гидроизоляции из рубероида или полимерной мембраны. Также критически важно выбрать правильный материал замены — бревно должно быть сухим или выдержанным не менее года, иначе его геометрия не совпадет с осевшим каркасом, что приведет к щелям и необходимости конопатки.
